Экспресс-информация на 6 августа 2015 г. о проводимых ремонтных работах (фото)
Поделиться материалом
Опубликовано: 05 августа 2015

Согласно плану капитального строительства на 2015 год ОАО «Бишкектеплосеть» по улице Тыныстанова провело реконструкцию тепловой сети протяженностью 302 метра в период с 20 апреля по 20 июня  2015 года.

В данное время ОАО «Бишкектеплосеть» проводит реконструкцию и строительство по трём объектам.

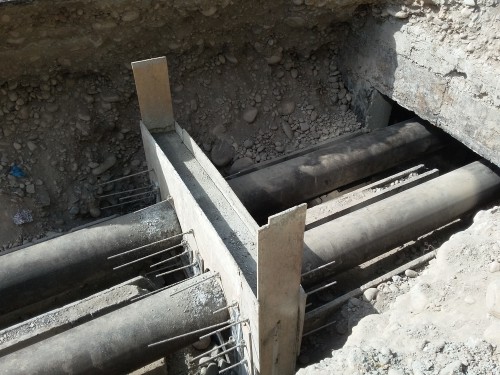

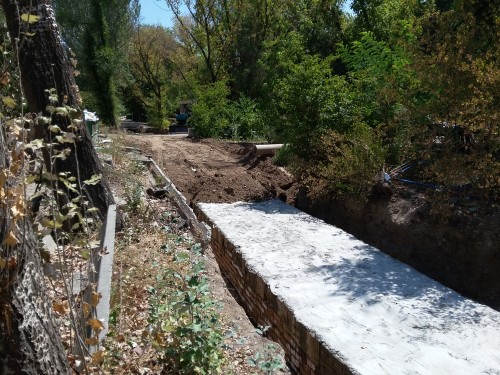

По улице Ауэзова строительство новой теплосети от городка Строителей до м/на «Учкун». Из 670 метров трассы теплосети смонтировано 400 метров. После монтажа проводятся испытания трубопроводов, изоляция и обратная засыпка. Все работы должны быть завершены к 31 августа 2015 года. Темпы строительства ведутся согласно графику без отставания.

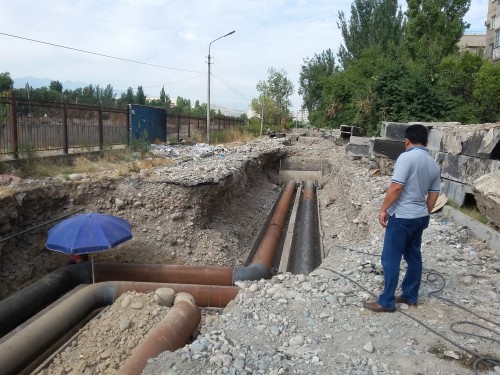

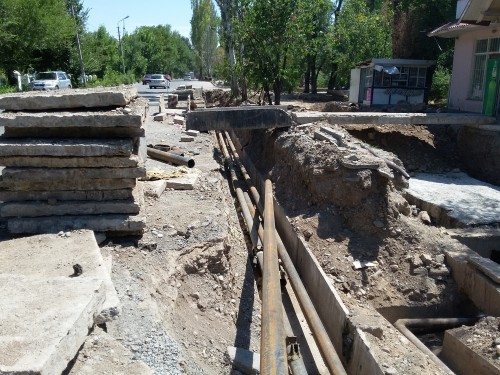

По ул.Кольбаева проводится реконструкция теплосети протяженностью 400 метров диаметром 325 мм. Работы по монтажу магистралей теплосети завершены. В данный момент работы по замене  трубопроводов диаметром 108-159 мм, идущих на потребителей, выполнены на 75%. Одновременно ведется обратная засыпка траншеи. Все работы ведутся в строгом соответствии с проектом и календарным графиком производства работ.

Срок окончания – 31 августа 2015 года.

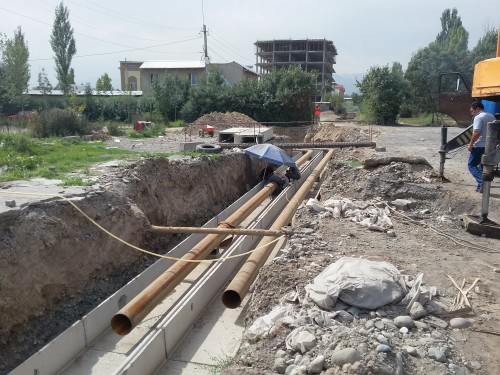

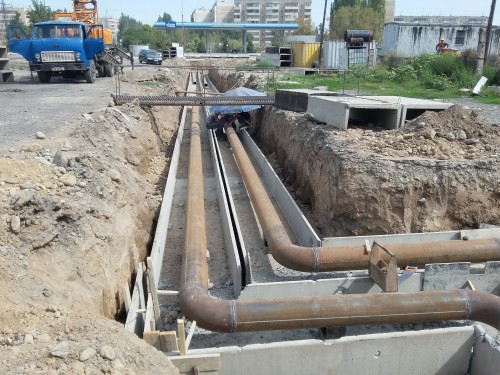

По реконструкции теплосети в 5-м микрорайоне общей протяженностью теплосети 532 метразаказчиком является ОсОО «Мега Строй». ОАО «Бишкектеплосеть» является подрядчиком строительства и выполняет работы по тепломеханической части (монтаж трубопроводов, испытание и изоляция). Монтаж трубопроводов на двух участках протяженностью 335 метров завершен. С 6 августа 2015 года начнутся работы по обратной засыпке траншеи. Одновременно будут проведены работы по вскрытию траншеи на двух участках. На оставшихся двух участках протяженностью 197 метров специалистами ОАО «Бишкектеплосеть» будут приложены усилия для завершения работ в установленные сроки.
